Rétablissement de Jasper

Parc national Jasper

Parcs Canada s’engage à soutenir le rétablissement de Jasper après l’incendie de forêt de 2024. Vous y trouverez des informations claires et précises sur la reconstruction ainsi que sur le soutien offert par Parcs Canada tout au long du processus. Ce site est conçu pour vous accompagner à chaque étape, avec des mises à jour régulières au rythme des progrès du rétablissement.

Centre de coordination du rétablissement de Jasper

Le Centre de coordination du rétablissement de Jasper (CCRJ), codirigé par Parcs Canada et la Municipalité de Jasper, se consacre à la restauration des services, au soutien des résident·es et à la reconstruction des infrastructures pour soutenir le rétablissement de Jasper après le Feu de forêt de Jasper 2024. Le CCRJ dispose actuellement de plusieurs groupes de travail dédiés à la gestion des débris, à la reconstruction, à l’hébergement provisoire, ainsi qu’à la relance économique et sociale.

Le CCRJ a été créé le 22 août 2024 afin d’assurer une collaboration continue et des progrès à mesure que la communauté évolue. Des étapes importantes ont été franchies grâce à un travail.

Soutien aux résidents et à la main-d’œuvre de reconstruction 2026 : options d'hébergement

Campement pour les entrepreneurs au camping Wapiti : Hiver 2025-2026

Campement pour les entrepreneurs au camping Wapiti : Hiver 2025-2026

Du 1er octobre 2025 au 12 mai 2026, des emplacements du camping Wapiti seront mis à la disposition des entrepreneurs participant à des travaux liés à la reconstruction de Jasper.

La boucle AA du camping d’hiver Wapiti restera ouverte au public. Des renseignements sur les terrains de camping du parc national Jasper sont publiés sur la page Camping en tente et VR du site Web.

Le secteur du camping Wapiti comprendra les services suivants :

  • Emplacements pour VR avec prise électrique
  • Foyers et bois de feu
  • Toilettes avec eau potable
  • Bloc sanitaire avec douches à proximité
  • Nombre maximum de personnes par emplacement : 4 adultes
  • Tarif quotidien [Avec prise électrique, avec foyer]
  • Poste de vidange dans le parc industriel du lotissement urbain de Jasper

Présentation des demandes

Présentez votre demande dès maintenant. Les entrepreneurs doivent déposer leur demande au moins cinq jours ouvrables avant leur date d’arrivée afin d’en permettre le traitement. Les demandes seront évaluées dans l’ordre d’arrivée. Il n’y a pas de limite à la durée du séjour dans le cadre de ce programme.

Tous les règlements de Parcs Canada s’appliquent : Règlements sur les parcs nationaux – Parc national Jasper

Il n’y a pas de limite à la durée du séjour dans le cadre de ce programme.

Les renseignements suivants seront recueillis :

  • Nom du demandeur de l’entrepreneur, nom de l’entreprise et coordonnées
  • Informations sur l’unité de camping et le véhicule
  • Adresse de l’endroit où l’entrepreneur effectue les travaux de reconstruction à Jasper. Un contrat d’entrepreneur signé et/ou un permis d’exploitation commerciale seront également requis avant de confirmer votre réservation.
S’inscrire
NOUVEAU - Campement pour entrepreneurs de Kerkeslin

Campement pour entrepreneurs de Kerkeslin

Le parc national Jasper autorise des entrepreneurs souhaitant installer des campements toutes saisons à le faire à la carrière Kerkeslin. Le campement pour entrepreneurs Kerkeslin, situé à 35 km au sud de Jasper sur la route 93N (promenade des Glaciers), permet aux entrepreneurs participant aux travaux de reconstruction d’aménager des campements toutes saisons. L’endroit est réservé aux entrepreneurs et restera fermé au public.

Détails sur le camp pour entrepreneurs Kerkeslin

  • Seize (16) emplacements sont offerts
  • Seules les remorques à parois rigides montées sur châssis mobile sont autorisées
  • Chaque emplacement peut accueillir une roulotte autonome de type campement de travail de 3,7 m × 18,3 m (12 pi × 60 pi) en laissant suffisamment d’espace entre les unités. Les installations plus grandes ne sont pas autorisées
  • Les dimensions globales de chaque emplacement sont d’environ 8 m × 22 m (26 pi × 72 pi)
  • Les entrepreneurs sont tenus d’héberger les travailleurs dans des remorques autonomes
  • Jusqu’à quatre places de stationnement sont prévues par remorque
  • Les services d’électricité, d’aqueduc et d’égout ne sont pas fournis et relèvent de la responsabilité de l’entrepreneur. Aucun espace supplémentaire n’est prévu pour ces services
  • Les entrepreneurs doivent payer tous les coûts liés à la livraison et au fonctionnement des roulottes, y compris la prestation des services publics et le déneigement du campement
  • Le ramassage des ordures et du recyclage sera assuré par Parcs Canada
  • Les déchets de construction ne sont pas autorisés
  • Il s’agit d’emplacements sans service; on n’y trouve ni toilette ni foyer
  • La neige sera déblayée par Parcs Canada jusqu’à la porte d’entrée du secteur clôturé
  • Des frais à la journée ou au mois seront exigés (et calculés au prorata pour les mois partiels). Sans services, sans douches, sans foyer
  • La durée du séjour n’est pas limitée.

Présentation des demandes

Vous pouvez présenter vos demandes en tout temps; elles seront évaluées dans l’ordre d’arrivée. Les entrepreneurs doivent déposer leur demande au moins quatre (4) semaines avant la date d’arrivée afin d’en permettre le traitement.

Tous les règlements de Parcs Canada s’appliquent : Règlements sur les parcs nationaux – Parc national Jasper

Il n’y a pas de limite à la durée du séjour dans le cadre de ce programme.

Les renseignements suivants seront recueillis :

  • Nom du demandeur de l’entrepreneur, nom de l’entreprise et coordonnées
  • Adresse de l’endroit où l’entrepreneur effectue les travaux de reconstruction à Jasper. Un contrat d’entrepreneur signé et/ou un permis d’exploitation commerciale seront également requis avant de confirmer votre réservation.
S’inscrire
Camping pour résidents et personnel saisonnier 2026 : les demandes seront bientôt acceptées

Camping pour résidents et personnel saisonnier 2026 : les demandes seront bientôt acceptées

Du 6 mai au 12 octobre 2026, Parcs Canada a réservé 51 emplacements au camping Whistlers et 20 emplacements au site Sleepy Hollow afin d’offrir des espaces de camping à long terme aux résidents et au personnel saisonnier des entreprises touchées par le feu de forêt de Jasper de 2024. Le Centre de coordination du rétablissement de Jasper attribuera les emplacements de camping en se basant sur une matrice de priorisation conçue pour le logement provisoire.

Programme de camping pour les résidents et le personnel saisonnier de Jasper
Terrain de camping Services Occupation par emplacement
Whistlers 20 emplacements avec électricité, eau, égouts et douches. Sans foyer. Maximum 6 personnes
Whistlers 31 emplacements avec électricité et douches. Sans foyer. Maximum 6 personnes
Sleepy Hollow 20 emplacements avec électricité. Sans douche ni foyer. Maximum 6 personnes
Campement pour entrepreneurs – Camping Wabasso 2026 : les demandes seront bientôt acceptées

Campement pour entrepreneurs – Camping Wabasso 2026 : les demandes seront bientôt acceptées

Le terrain de camping Wabasso rouvrira en juin 2026, une fois que le sol aura dégelé et que le service d’eau sera rétabli (date exacte à confirmer). De juin au 12 octobre 2026, des emplacements seront disponibles pour les entrepreneurs participant à des travaux liés à la reconstruction. Le terrain de camping n’est accessible qu’aux entrepreneurs et restera fermé au public jusqu’à nouvel ordre. Vous trouverez des renseignements sur les autres terrains de camping du parc national Jasper ici.

Les zones du terrain de camping rouvertes pour les entrepreneurs n’auront pas d’eau potable et les commodités limitées disponibles comprendront les suivantes :

  • Bois de feu
  • Poste de vidange
  • Toilettes avec eau non potable

Présentation des demandes

La période d’inscription seront bientôt acceptées. Les entrepreneurs doivent déposer leur demande au moins cinq jours ouvrables avant la date d’arrivée afin de permettre le traitement des demandes. Les demandes seront évaluées selon le principe du premier arrivé, premier servi.

Il n’y a pas de limite à la durée du séjour dans le cadre de ce programme.

Campement pour entrepreneurs – Camping Wabasso 2026
Camping Emplacements Occupation par emplacement
Camping Wabasso 51 empl. – électricité seul. Maximum 4 adultes
120 empl. – sans service Maximum 4 adultes

Les renseignements suivants seront recueillis :

  • Nom du demandeur de l’entrepreneur, nom de l’entreprise et coordonnées
  • Informations sur l’unité de camping et le véhicule
  • Adresse de l’endroit où l’entrepreneur effectue les travaux de reconstruction à Jasper. Un contrat d’entrepreneur signé et/ou un permis d’exploitation commerciale seront également requis avant de confirmer votre réservation.

Tous les règlements de Parcs Canada s’appliquent : Règlements sur les parcs nationaux – Parc national Jasper

Utilisations temporaires dans la ville de Jasper - Politique provisoire

Parcs Canada a mis en place une Politique d’utilisation temporaire afin d’offrir une plus grande souplesse en matière d’aménagement du territoire et d’aider les résident·es et les entreprises à se remettre des répercussions de l’incendie de forêt.

Parmi les principales considérations, on retrouve :

  • Autoriser l’utilisation de véhicules récréatifs (VR) à des fins résidentielles. Il est permis d’avoir jusqu’à deux VR par propriété à bail sur des lots situés dans des zones résidentielles, commerciales ou institutionnelles, sans devoir obtenir de permis. L’utilisation des génératrices des VR sera limitée à certaines plages horaires afin de réduire le dérangement.
  • Appuyer l’aménagement de campements temporaires pour les travailleurs. Les demandes seront examinées au cas par cas dans certaines zones commerciales, industrielles et résidentielles.
  • Appuyer l’utilisation de huttes Quonset et de conteneurs d’expédition à des fins d’entreposage. Des permis peuvent être requis selon la taille ou les matériaux entreposés.
  • Autoriser l’entreposage de matériaux de construction dans toutes les zones résidentielles, sans permis – sous réserve de l’autorisation du titulaire du bail.

Aucune utilisation temporaire n’est autorisée sur les lots où doivent avoir lieu des travaux de démolition et d’enlèvement des débris avant la délivrance d’un certificat d’achèvement par Parcs Canada.

Annonces du gouvernement du Canada

Logement provisoire

Logement provisoire

Parcs Canada apporte son soutien de plusieurs façons, notamment en mettant 4,5 hectares de terrains à disposition et en acquérant différents types d’unités d’habitation temporaire.

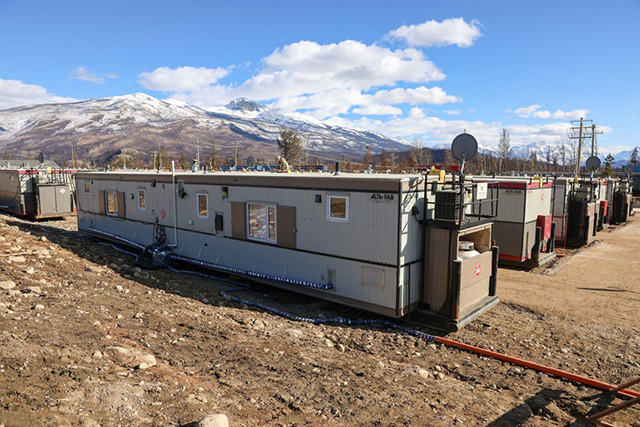

L’installation des services publics sur les parcelles a été achevée le 18 novembre 2024 et le 6 décembre 2024. Les unités d’habitation temporaires pour Jasper ont commencé à arriver le 11 février 2025, et la première vague de Jasperois·es on emménagé dans les unités à la fin de février. Parcs Canada fournit et aménage également un secteur aux Prés-Marmot, adjacent au camping Whistlers, pour accueillir des unités d’habitation temporaire.

Parcs Canada est en train de sécuriser des solutions d’hébergement provisoire à plus forte densité pour la communauté et les employés de Parcs Canada.

Parcs Canada mettra à disposition :

  • 4,25 hectares de terrain en ville, ainsi que des espaces au prés Marmot et au camping Wabasso;
  • 162 duplex (unités simples, doubles et triples) prévus principalement dans le lotissement urbain de Jasper et au prés Marmot, en fonction des contraintes d’espace dans la municipalité;
  • 120 unités de type dortoir au prés Marmot convenant aux célibataires ou aux couples, et comptant des espaces de cuisine et de blanchisserie partagés;
  • 24 unités préconstruites.
Lot GA (Mars 2025)

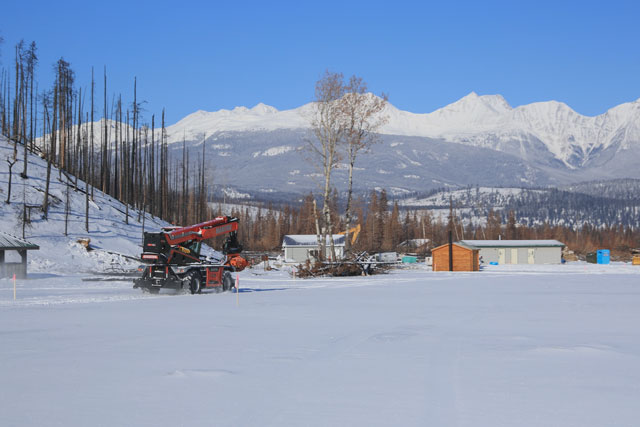

Prés Marmot (Avril 2025)

De plus, 71 emplacements de camping sont réservés au logement provisoire des résident·es et 31 emplacements de camping pour les employee des commerces en 2025.

Reconstruire Jasper

Reconstruire Jasper

En octobre 2024, les politiques applicables aux projets d'aménagement à Jasper ont été mises à jour en suivant ces principes directeurs : faciliter la reconstruction, reconstruire en tenant compte du risque d’incendie de forêt, augmenter les options de logement, renforcer la résilience climatique et promouvoir la durabilité. Un résumé des changements aux politiques est inclus dans le Guide de reconstruction qui est maintenant disponible.

Les spécialistes de la planification de Parcs Canada et de la Municipalité de Jasper sont prêts à vous rencontrer pour répondre à vos questions sur la conception de votre bâtiment. Parcs Canada reçoit et continuera de recevoir les demandes de reconstruction. Avec la Municipalité, nous explorons des moyens de simplifier le processus de demande.

Publié en mars 2025, le Guide des constructeurs de Jasper est une ressource complète conçue pour accompagner les professionnel·les de la construction et de la conception, ainsi que les entrepreneur∙es, tout au long du processus de reconstruction à Jasper.

Le guide couvre les normes de conception, les permis, les frais, les exigences opérationnelles, les normes de service ainsi que des ressources supplémentaires pour soutenir votre projet. Ce guide est disponible en anglais seulement.

Faits saillants de la reconstruction

En collaboration étroite avec la Municipalité de Jasper, Parcs Canada travaille très fort pour faciliter les travaux de reconstruction. Ensemble, Parcs Canada et la Municipalité ont revu toutes les étapes des processus de délivrance de permis et d’aménagement, ce qui a mené à certains changements comme la réduction des exigences liées au dépôt de garantie d’exécution et des démarches à faire pour obtenir un permis. Un résumé des améliorations mis à jour sera publié sur cette page s’il y a d’autres modifications. Pour en savoir plus sur les exigences, consultez la page sur l’aménagement de Jasper dans le site Web de Parcs Canada. Pour obtenir de l’aide par rapport à certains aspects du processus de reconstruction, n’hésitez pas à prendre rendez-vous avec un planificateur et à demander une séance plus longue pour discuter de vos besoins particuliers.

Mises à jour de juillet 2025 – Mises à jour mineures de la Politique d’aménagement du territoire et des Directives en matière de motif architectural

Le 25 juillet 2025, la directrice de l’unité de gestion de Jasper a approuvé des modifications à la Politique d’aménagement du territoire et aux Directives en matière de motif architectural de Jasper, dans le cadre des efforts continus visant à clarifier les politiques, à renforcer la résilience face aux feux de forêt et à faciliter la reconstruction.

Qu’est-ce qui a changé?

  • Des modifications mineures ont été apportées pour clarifier les politiques.
  • Les maisons préfabriquées ont été exemptées des exigences relatives aux avant-toits (surplombs) dans la zone R4.
  • Des exigences relatives aux matériaux de construction ont été mises à jour pour favoriser des constructions conformes aux normes Intelli-Feu, notamment :
    o l’élargissement des options offertes pour les matériaux de terrasse;
    o la clarification des directives concernant les matériaux de portes;
    o la précision des cas où les garnitures et détails en bois sont appropriés; et
    o la clarification selon laquelle les écrans ou panneaux pare-vue installés sur les toits du centre-ville doivent être fabriqués avec des matériaux non combustibles.
  • Des critères de dérogation ont été mis à jour afin d’offrir une plus grande souplesse pour les dérogations favorables à l’intérêt de la collectivité, en accord avec les lignes directrices récemment révisées du Règlement sur l’aménagement des terres dans les parcs nationaux du Canada.
  • Les marges de recul latérales, dans la zone des habitations multifamiliales de Cabin Creek Ouest (CCWc), ont été réduites de 3,5 m à 1,2 m pour les lots intérieurs.
  • Les configurations d’habitation à deux unités avant-arrière sont permises dans la zone des habitations unifamiliales de Cabin Creek Ouest (CCWa) et la zone des habitations bifamiliales de Cabin Creek Ouest (CCWb).
  • Les politiques relatives aux appartements de résidence privée ont également été mises à jour afin de remédier aux divergences entre la Politique d’aménagement du territoire et le Code du bâtiment, et de simplifier les démarches.
Mise à jour de mai 2025 – Dérogations accélérées pour les reconstructions à l’identique après les feux de forêt

Parcs Canada a simplifié les processus d’approbation des dérogations pour les « remplacements identiques » les plus courants dans la ville de Jasper, afin de faciliter le rétablissement à la suite du Feu de forêt de Jasper 2024.

Qu’est-ce qu’un « remplacement identique » ?

En général, un « remplacement identique » signifie que le nouveau bâtiment correspond étroitement à celui qui existait avant l’incendie de forêt, notamment en ce qui concerne les marges de recul, l’emprise au sol, la forme générale, la hauteur, ainsi que la forme et l’inclinaison du toit. Une certaine souplesse est permise pour répondre aux codes du bâtiment modernes. L’intérieur de la structure peut être différent de ce qui existait précédemment sur l’emplacement. La décision finale revient au Bureau d’aménagement, en fonction de la mesure dans laquelle la proposition reflète la structure d’origine.

Quelles dérogations peuvent être préapprouvées lorsqu’elles sont liées à des remplacements identiques de structures?

  1. Marges de recul latérales et arrière, hauteurs de bâtiment et surface construite
  2. Exigences relatives à l’inclinaison du toit
  3. Demandes pour placer l’entrée principale face à la marge de recul latérale

Remarque : Les dérogations liées aux marges de recul avant ne peuvent pas être préapprouvées, car il est nécessaire d’évaluer les impacts sur les servitudes des services publics.

Liste des critères d’admissibilité

Les dérogations énumérées ci-dessus peuvent être préapprouvées lorsque toutes les conditions suivantes sont remplies :

  • La propriété a été endommagée ou détruite lors du Feu de forêt de Jasper 2024.
  • Vous reconstruisez « à l’identique », c’est-à-dire en respectant essentiellement l’emprise au sol, la hauteur, la forme et la pente du toit, ainsi que les marges de recul d’origine. De légers ajustements visant à respecter le code du bâtiment actuel sont permis.

Les projets qui ne respectent pas ces conditions doivent suivre le processus de dérogation habituel.

Comment ça fonctionne?

  1. Demandez un permis d’aménagement en soumettant un formulaire de demande de permis d‘aménagement et les documents justificatifs requis (qui dépendent du type de projet pour lequel vous effectuez une dérogation). Des informations détaillées sur les demandes de permis sont disponibles ici.
  2. Les agent·es d’aménagement examineront votre demande et travailleront à l’approbation du permis.
  3. Aucune demande de dérogation supplémentaire, aucuns frais de dérogation ni avis public ne sont requis. .
Mise à jour de mars 2025 – Mises à jour mineures de la Politique d’aménagement du territoire et des Directives en matière de motif architectural

Le 14 mars 2025, le directeur de l’unité de gestion de Jasper a approuvé des modifications à la Politique d’aménagement du territoire et aux Directives relatives au motif architectural de Jasper, afin d’aider les résidents à reconstruire leurs maisons préfabriquées après l’incendie et à remplacer celles arrivées à la fin de leur cycle de vie. D'autres modifications ont été approuvées pour simplifier et clarifier certains règlements d'aménagement existants. Les changements à la politique concernant la zone des lots compacts (R4) resteront en vigueur jusqu’au 31 mars 2030, sous réserve de modifications mineures, au besoin. Une réévaluation des exigences de la politique sera effectuée dans le cadre d’un futur processus de révision du Plan communautaire de Jasper.

Voici les modifications apportées à la zone des lots compacts (R4) de la Politique d’aménagement du territoire de la ville de Jasper :

  • Ajouter l’utilisation de « maisons préfabriquées » parmi les usages autorisés;
  • Permettre aux résidents de remplacer les anciennes maisons préfabriquées par de nouvelles maisons préfabriquées;
  • Ajouter des marges de recul moyennes pour les maisons préfabriquées :
    o Marge de recul avant : 2,7 m
  • Une maison préfabriquée avec sous-sol doit avoir une marge de recul avant moyenne de 4,0 m;
    o Marge de recul latérale : 1,5 m
    o Marge de recul arrière : 1,5 m
  • Réduire la marge de recul avant des habitations unifamiliales et bifamiliales de 6,0 m à 4,0 m; et
  • Apporter d’autres modifications mineures pour intégrer l’article 7.15 – Remplacement des maisons préfabriquées – de la Politique d’aménagement du territoire dans la zone des lots compacts (R4), et autoriser la conception de modèles de maisons préfabriquées classiques sans dérogation.

La modification suivante a été apportée aux Directives en matière de motif architectural pour la ville de Jasper :

  • Les maisons préfabriquées ne sont pas tenues de respecter les exigences minimales en matière de pente de toit.

Voici les autres modifications apportées à la Politique d’aménagement du territoire de la ville de Jasper :

  • Rendre automatiquement valides les permis d’aménagement pour une période allant jusqu’à 24 mois, au lieu de 12 mois;
  • Modifier les règlements afin d’autoriser l’utilisation de matériaux résistants au feu pour les cadres des fenêtres et certains autres détails dans les quartiers résidentiels et commerciaux;
  • Clarifier les règlements concernant le programme Intelli-Feu s’appliquant aux enseignes, aux fenêtres, aux clôtures et au gros bois d’œuvre dans les Directives en matière de motif architectural;
  • Autoriser les maisons en rangée dans tous les quartiers résidentiels pour que les voisins puissent collaborer à la construction de maisons jumelées ou d’habitations contiguës avec la même densité que les lots de la zone R2; et
  • Supprimer les règlements mineurs limitant la conception de stationnement résidentiel.
Mise à jour de mars 2025 – Statistiques sur les permis

Voici un aperçu de l’état d’avancement du processus de délivrance de permis en mars 2025 :

  • 18 nouveaux membres du personnel ont été recruté·es pour soutenir la planification et les projets d’aménagement à Parcs Canada et à la Municipalité de Jasper;
  • 99 % des permis de démolition ont été délivrés;
  • 82 permis d’aménagement ont été délivrés depuis septembre, et le premier permis résidentiel a été accordé le 3 février 2025;
  • 12 demandes de dérogation ont été approuvées depuis le 2 décembre 2024;
  • 215 rencontres préalables aux projets d’aménagement ont eu lieu depuis la fin d’octobre 2024;
  • Plus de 1 350 courriels et appels téléphoniques ont été échangés avec des preneurs à bail et des entrepreneurs depuis le 1er décembre 2024.
Mise à jour de février 2025 – Diminution des exigences liées au dépôt de garantie

Par le passé, les demandeurs devaient verser un important dépôt de garantie d’exécution au début du processus de délivrance de permis. Le montant du dépôt pouvait aller de 40 000 $ à 500 000 $, selon la taille du projet.

Maintenant, les demandeurs n’ont qu’à verser un plus petit dépôt après avoir reçu une autorisation d’occupation et n’ont plus à le faire pendant le processus de demande de permis. La plupart des propriétaires n’auront donc plus à verser de dépôt de garantie d’exécution. Un dépôt pourrait encore être exigé pour les projets d’aménagement commercial ou ceux de grande envergure.

Les dépôts de garantie d’exécution permettent de s’assurer que les conditions de délivrance de permis qui n’ont pas encore été remplies (aménagement paysager, bardage, règlement de problèmes liés au code) seront exécutées conformément aux plans approuvés. Le demandeur récupère son dépôt quand il a satisfait à toutes les conditions associées à l’octroi d’un permis.

Le nouveau système réduit la charge financière imposée aux demandeurs et accélère le processus de délivrance de permis, tout en garantissant que le projet remplit les conditions requises. Ce changement s’applique à l’ensemble du parc national Jasper, y compris au lotissement urbain de Jasper.

Détails

  • Le dépôt de garantie d’exécution est maintenant exigé à l’étape de l’occupation conditionnelle et non plus lors de l’octroi d’un permis de construire.
  • Le montant du dépôt représentera 15 % de la valeur des coûts d’aménagement paysager à faire et jusqu’à 100 % des coûts relatifs aux autres conditions à remplir, mais seulement si la valeur totale pour ces conditions est supérieure à 50 000 $.
  • Les changements visent à simplifier l’octroi de permis et à réduire les obstacles financiers pour les demandeurs.
  • Grâce à ces changements, la plupart des gens qui proposent des projets d’aménagement résidentiel n’auront plus besoin de verser un gros dépôt au début des travaux.
Mise à jour de février 2025 – Simplifier l’octroi de permis

Dans le cadre de la délivrance de permis de construire, Parcs Canada a retiré l’obligation de vérifier l’élévation des fondations et a ainsi simplifié la procédure qui ne compte désormais qu’une seule étape.

Auparavant, le processus de délivrance de permis de construire pour les projets avec fondations comportait deux étapes. La première n’autorisait que le coulage des fondations. Une fois les fondations vérifiées par un arpenteur-géomètre professionnel, le permis était modifié pour autoriser la construction complète.

Qu’est-ce qui a changé?

L’obligation de vérifier l’élévation des fondations a été éliminée dans la nouvelle approche. Le processus de délivrance de permis de construire est donc plus simple, comme il s’agit d’un permis à une seule étape. Cela accélère les travaux de construction.

Mise à jour de décembre 2024 – Droits exigés pour les permis

Un nouveau Règlement sur l’aménagement des terres dans les parcs nationaux du Canada est entré en vigueur en décembre 2024. Cette nouvelle règlementation introduit un nouveau barème tarifaire pour les services de planification afin de remplacer des frais obsolètes qui n’avaient pas été révisés depuis plus de 50 ans. En réponse aux circonstances exceptionnelles causées par l’incendie de Jasper, tous les frais liés à l’aménagement du territoire et aux projets d’aménagement seront réduits pour toutes les propriétés, de manière à ne pas excéder les frais applicables avant l’entrée en vigueur des nouveaux règlements sur l’aménagement du territoire, et ce, jusqu’à nouvel ordre.

Pour plus d’informations sur les frais qui peuvent s’appliquer aux projets, veuillez contacter le Bureau d’aménagement à l’adresse suivante : developpementjasper-jasperdevelopment@pc.gc.ca.

Mise à jour d’octobre 2024 – Guide de reconstruction et mise à jour des politiques d’aménagement

En octobre 2024, les politiques applicables aux projets d’aménagement à Jasper ont été mises à jour en suivant ces principes directeurs : faciliter la reconstruction, reconstruire en tenant compte du risque d’incendie de forêt, augmenter les options de logement, renforcer la résilience climatique et promouvoir la durabilité. Une équipe de spécialistes de la planification et d’urbanistes de Parcs Canada et de la Municipalité de Jasper a également publié un Guide de reconstruction, qui résume les mises à jour des politiques, répond aux questions fréquentes sur la reconstruction et présente les étapes à suivre.

Statistiques du bureau d’aménagement et délais actuels des permis

Statistiques du bureau d’aménagement de Jasper

Cette page fournit des renseignements à jour sur les activités d’aménagement et les permis de construction traités par le Bureau d’aménagement de Jasper. Ici, vous trouverez des données concernant :

  • NOUVEAU! Informations sur l’avancement de la reconstruction au sein de la collectivité de la municipalité de Jasper
  • Les délais moyens actuels de traitement des permis
  • Le volume de demandes reçues
  • Le nombre de permis à chaque étape du processus d’examen
  • Données chronologiques (permis délivrés depuis septembre 2024 – à ce jour)

Cette section présente l’état d’avancement du rétablissement de Jasper à la suite du complexe d’incendies de forêt survenu en 2024. Des renseignements détaillés sur le nombre total de projets touchés et non touchés par les incendies, tant dans la municipalité qu’à l’extérieur du lotissement urbain, sont également disponibles sur ce site.

Les informations sont mises à jour régulièrement afin d’offrir un portrait clair de l’avancement du rétablissement, des tendances en matière de traitement des demandes et du volume actuel de dossiers en cours.

À propos du processus d’aménagement à Jasper

Le bureau d’aménagement a pour rôle de guider les projets d’aménagement de manière sécuritaire et structurée, en veillant à ce que les projets respectent les plans locaux, le zonage et les codes du bâtiment. Les permis sont requis dans tous les territoires de compétence : ils protègent la sécurité publique, l’environnement et la valeur des propriétés en assurant le respect des normes établies.

Un permis d’aménagement approuvé atteste que la proposition respecte les critères et les spécifications énoncés dans toutes les politiques, lois et règlements pertinents de Parcs Canada. Les demandes de permis d’aménagement peuvent être soumises à tout moment, même avant que les étapes d’enlèvement des débris ne soient terminées.

Une fois qu'un permis d'aménagement est délivré, vous devez obtenir un permis de construire de Parcs Canada pour commencer la construction. Le permis de construire confirme que votre projet est conforme aux codes provinciaux de sécurité du bâtiment. Des informations sur les demandes de permis sont disponibles ici.

Informations sur l’avancement de la reconstruction au sein de la collectivité de la municipalité de Jasper (en date du 12 janvier 2026)

Les travaux de reconstruction progressent à Jasper, avec un nombre croissant de chantiers dans l’ensemble de la ville. Chaque nouvelle construction représente une étape importante dans le rétablissement global de la communauté.

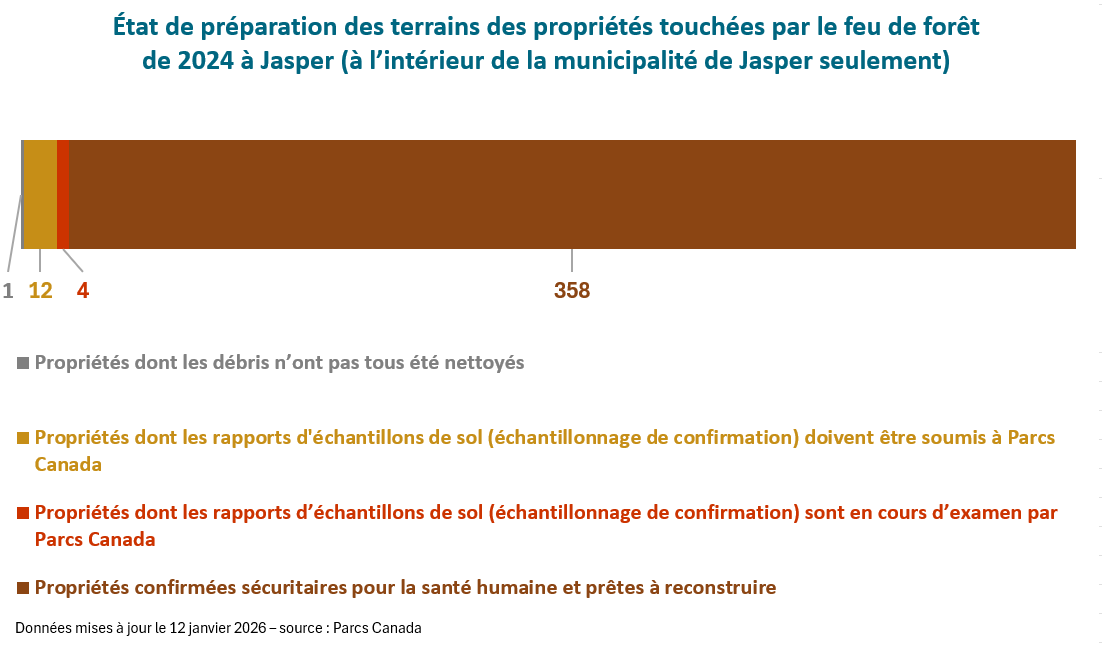

État de préparation des terrains touchés par le feu dans la municipalité de Jasper

Mise à jour : 12 janvier 2026 - Source : Parcs Canada
Version textuelle
État Nombre de propriétés

Propriétés dont les débris n’ont pas été nettoyés

1

Propriétés dont les rapports d'échantillons de sol (échantillonnage de confirmation) doivent être soumis à Parcs Canada

12

Propriétés dont les rapports d’échantillons de sol (échantillonnage de confirmation) sont en cours d’examen par Parcs Canada

4

Propriétés confirmées sécuritaires pour la santé humaine (certificat d’achèvement délivré par Parcs Canada)

358

L’évaluation rapide initiale a permis d’identifier 358 bâtiments détruits immédiatement après le feu de forêt de Jasper en 2024. Une évaluation plus approfondie a ensuite montré que des mesures d’assainissement étaient nécessaires pour 375 propriétés. Les chiffres globaux ont été mis à jour le 20 octobre 2025 afin de refléter les progrès actuels du rétablissement.

Le nombre total de propriétés figurant dans les graphiques sur la préparation des terrains diffère de celui des graphiques sur la reconstruction, car une propriété qui n’avait pas perdu de bâtiments nécessitait tout de même un assainissement. Aucune reconstruction n’est nécessaire.

Phases de reconstruction

Pour appuyer la reconstruction de Jasper, Parcs Canada et la Municipalité de Jasper ont défini une approche en 5 phases. Nous reconnaissons que les délais de rétablissement varient et que chaque phase de reconstruction prend du temps. Des ressources sont offertes à chaque étape, et d’autres seront ajoutées au besoin au fil du rétablissement.

État de reconstruction des propriétés détruites

Ce qui suit présente l'état des propriétés détruites lors du feu de forêt de Jasper en 2024, au fur et à mesure de leur progression dans les différentes phases de reconstruction. Chaque propriété n’apparaît qu’une seule fois dans le graphique. Les projets qui en sont aux étapes plus avancées ont également franchi les jalons des phases précédentes (par exemple, un projet en construction ou au stade de l’occupation dispose également d’un permis de construire approuvé). Nous reconnaissons que les délais de reconstruction varient d’une situation à l’autre en fonction de divers facteurs.

Le Centre de coordination du rétablissement de Jasper, un partenariat entre Parcs Canada et la Municipalité de Jasper, continue de définir et de mettre en place des mesures de soutien adaptées à chaque phase.

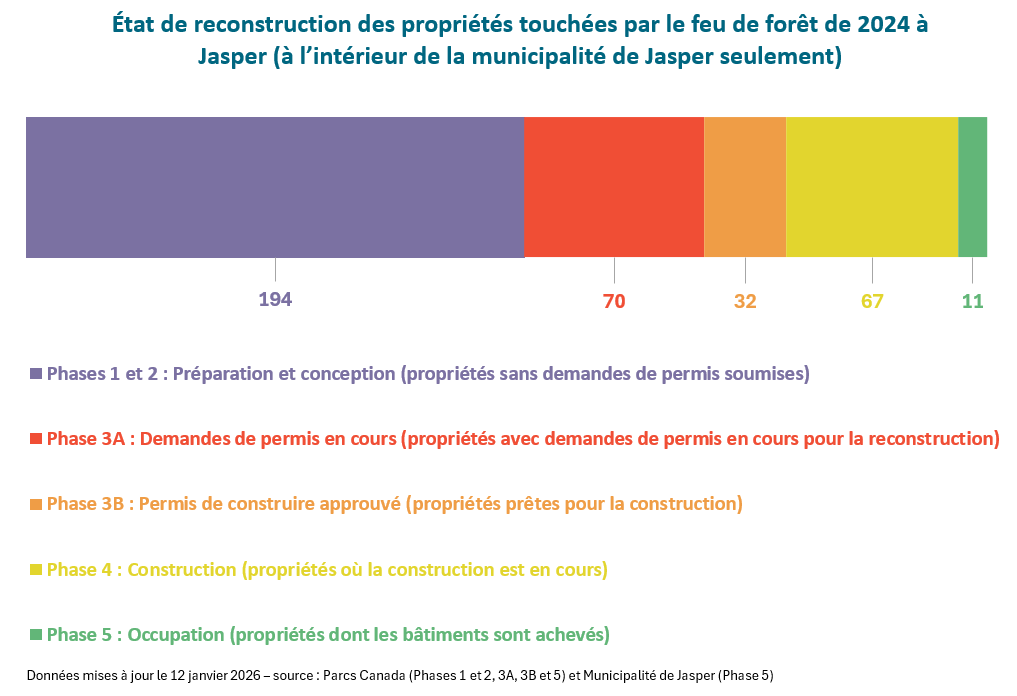

État de reconstruction des propriétés détruites par le feu dans la municipalité de Jasper

Mise à jour : 12 janvier 2026 - Source : Parcs Canada
Version textuelle
État Nombre de propriétés

Phases 1 et 2 : Préparation et conception (propriétés sans demandes de permis soumises)

194

Phase 3A : Demandes de permis en cours (propriétés avec demande de permis en cours pour la reconstruction)

70

Phase 3B : Permis de construire approuvé (propriétés prêtes pour la construction)

32

Phase 4 : Construction (propriétés où la construction est en cours)

67

Phase 5 : Occupation (propriétés dont les bâtiments sont achevés)

11

*L’évaluation rapide initiale a permis d’identifier 358 bâtiments détruits immédiatement après le feu de forêt de Jasper en 2024. D’après les évaluations les plus récentes, la reconstruction de 374 propriétés est prévue. Les estimations de reconstruction ont été mises à jour le 20 octobre 2025.

En plus des 67 propriétés de la phase 4, 15 propriétés supplémentaires présentent des signes visibles de début de travaux de construction et sont incluses dans les chiffres globaux de la phase 3B.

Des renseignements sur chacune des phases de reconstruction sont présentés ci-dessous. D'autres supports seront ajoutés dès qu'ils seront identifiés et disponibles.

icon

  Phases 1 et 2 : Préparation et conception (propriétés sans demandes de permis soumises)

Ce sont les propriétés pour lesquelles aucune demande de permis de reconstruction n’a encore été déposée. Les titulaires de domaine à bail peuvent prendre ce temps pour :

  • travailler au règlement et aux réclamations d'assurance;
  • prendre des décisions personnelles et envisager leurs options;
  • élaborer des plans de conception de bâtiments;
  • vendre leur propriété.
icon

 Phase 3A : Demandes de permis en cours (propriétés avec demande de permis en cours pour la reconstruction)

Ces propriétés sont actuellement en processus de demande de reconstruction auprès de Parcs Canada. Cela inclut l'approbation par Parcs Canada d’un :

  • permis d’aménagement; et
  • permis de construction.
icon

 Phase 3B : Permis de construire approuvé (propriétés prêtes pour la construction)

Il s’agit des propriétés dont le permis de construire a été délivré par Parcs Canada. Les entrepreneurs préparent le chantier et mobilisent équipement et matériaux.

icon

 Phase 4 : Construction (propriétés où la construction est en cours)

Il s’agit des propriétés présentement en construction. Le début des travaux de construction est comptabilisé dès que le béton est coulé ou qu’un équivalent est réalisé pour les bâtiments sans fondation en béton.

15 propriétés supplémentaires présentent des signes visibles de début de travaux de construction et sont incluses dans les chiffres globaux de la phase 3B.

icon

  Phase 5 : Occupation (propriétés dont les bâtiments sont achevés)

Il s’agit des propriétés dont le permis d’occupation a été délivré par Parcs Canada. Les Jasperois·es peuvent regagner leur chez-soi et rouvrir leurs entreprises.

Délais moyens actuels pour l’obtention de permis

Nous savons que les délais sont importants. Le tableau ci-dessous présente les délais moyens actuels pour l’examen des demandes de permis d’aménagement. Nous travaillons activement à accroître notre capacité et à simplifier nos processus afin de réduire les délais de traitement. Les informations sur les délais moyens seront mises à jour régulièrement.

Délais moyens actuels pour les permis d’aménagement (nombre de jours entre la soumission de la demande et la délivrance du permis en jours ouvrables)
Development permit
État de la demande Du 2 décembre au 15 décembre 2025 Du 16 décembre au 29 décembre 2025 Du 30 décembre 2025 au 12 janvier 2026
Complète et conforme 26 jours ouvrables 11 jours ouvrables 12 jours ouvrables
Incomplète ou non-conformité mineure 48 jours ouvrables 34 jours ouvrables 28 jours ouvrables
Non-conformité majeure 59 jours ouvrables 73 jours ouvrables 30 jours ouvrables

Délai pour l’examen préliminaire des demandes

Une fois que nous aurons reçu votre demande de permis, notre équipe effectuera un examen préliminaire pour confirmer que tous les documents requis sont inclus. Cette étape peut prendre jusqu’à 20 jours ouvrables, mais nous ferons de notre mieux pour la compléter le plus rapidement possible. Les délais exacts sont affectés par le volume et l’exhaustivité des demandes reçues.

Accélérer le processus de délivrance de permis grâce à une demande complète

Seulement 50 % des demandes d’aménagement sont complètes et conformes lors de leur première soumission.

Cela signifie que 50 % des demandes nécessitent des révisions, ce qui entraîne des retards et du travail supplémentaire à la fois pour les demandeurs que pour le personnel du bureau d’aménagement.

Pourquoi cela est-il important?

Les demandes incomplètes :

  • Nécessitent des échanges répétés
  • Exigent plus de temps et d’efforts de la part des demandeurs
  • Alourdissent la charge de travail et ralentissent le traitement des autres permis

Accélérer votre processus de demande

Pour éviter les retards et nous aider à vous servir plus rapidement :

  • Examinez attentivement votre demande avant de la soumettre
  • Assurez-vous que toutes les informations et tous les détails requis sont inclus

Planifiez une réunion préparatoire à votre demande avec un planificateur de Parcs Canada ou de la Municipalité de Jasper. Ces rencontres sont l’un des meilleurs moyens de bien préparer votre demande et d’en assurer le succès.

Données du bureau d’aménagement

Les graphiques ci-dessous montrent les permis délivrés depuis septembre 2024, après l’incendie de forêt. Les données comprennent tous les projets dans le parc national Jasper, y compris au sein de la municipalité de Jasper et à l'extérieur du lotissement urbain.

Reconstruction : permis délivrés pour les propriétés qui ont été touchées par l’incendie ou détruites.

Autres projets : permis délivrés pour tous les autres projets tels que les rénovations domiciliaires, les nouvelles maisons, les agrandissements, les terrasses, etc.

Les données portent sur les propriétés commerciales et non commerciales.

Permis d’aménagement délivrés (en date du 12 janvier 2026)
Version textuelle
Permis d’aménagement délivrés (en date du 22 décembre 2025)
Mois Reconstruction Autres projets
Septembre 2024 0 9
Octobre 2024 0 18
Novembre 2024 0 23
Decembre 2024 0 34
Janvier 2025 0 48
Février 2025 8 60
March 2025 16 73
Avril 2025 23 85
Mai 2025 41 104
Juin 2025 59 127
Juillet 2024 79 145
Août 2025 100 160
Septembere 2025 115 182
Octobre 2025 130 204
Novembre 2025 138 217
Décembre 2025 152 224
Janvier 2026 154 227

Permis de construire délivrés (en date du 12 janvier 2026)
Version textuelle
Permis de construire délivrés (en date du 22 décembre 2025)
Mois Reconstruction Autres projets
Septembre 2024 0 2
Octobre 2024 0 4
Novembre 2024 0 4
Decembre 2024 0 9
Janvier 2025 0 13
Février 2025 0 23
Mars 2025 3 27
Avril 2025 4 33
Mai 2025 10 37
Juin 2025 15 42
Juillet 2024 32 48
Août 2025 48 54
Septembre 2025 66 59
Octobre 2025 88 73
Novembre 2025 107 82
Décembre 2025 116 95
Janvier 2026 117 97
