Bulletin de la collectivité: Le pont sera mis en place

Lieu historique national de la Voie-Navigable-Trent-Severn

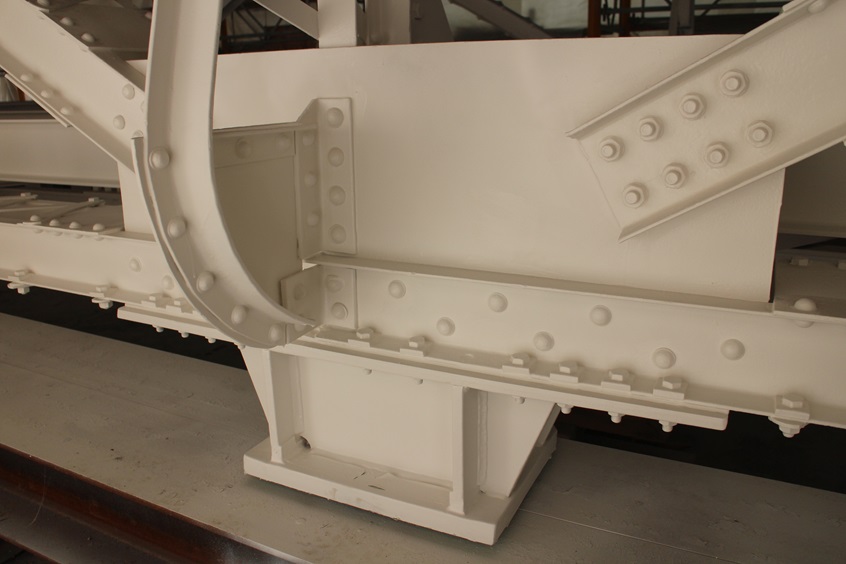

Composants apprêtés du pont tournant de Glen Ross


22 août 2018 – Les travaux avancent sur le pont tournant de Glen Ross. L’entrepreneur évalue que le pont sera remis sur son pivot d’ici la fin du mois d’août. Une fois que le pont sera remis en place, on pourra se concentrer sur la réalisation des raccords mécaniques et électriques sur le pont. La date de réouverture de la route devrait être annoncée alors que le projet achève.

En août, l’entrepreneur a reçu les nouveaux cylindres d’entraînement de travée : ce sont des composants hydrauliques qui entraînent le pont dans ses rotations. Ces composants ont été installés sur le pont et les nouvelles canalisations hydrauliques ont été mises en place entre la maison éclusière et la plateforme de l’opérateur. Présentement, l’entrepreneur achève l’application de la troisième couche de peinture qui protégera l’acier de la structure contre la corrosion. Cette tâche s’est avérée plus longue que prévue en raison du temps humide que l’on a connu en août.

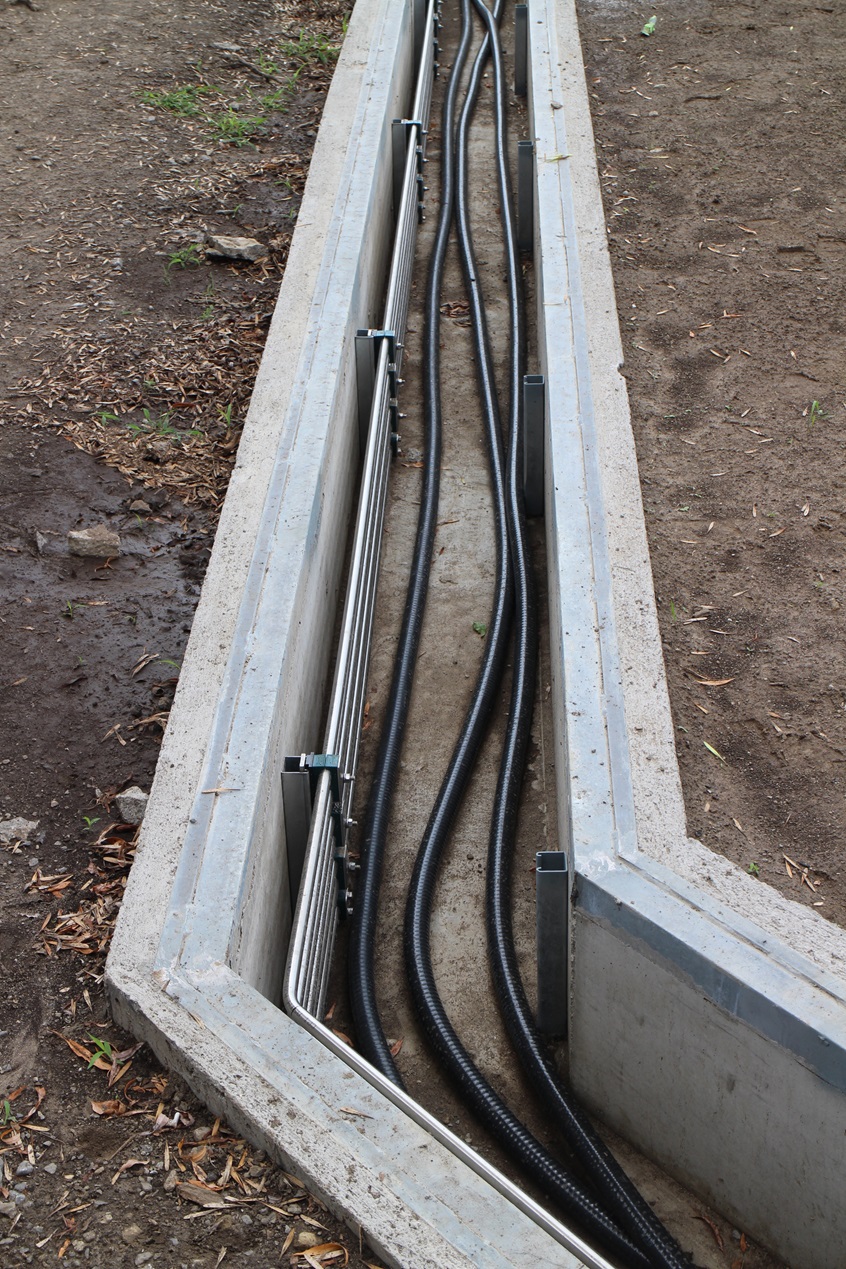

Installation des canalisations hydrauliques

Les travaux de bétonnage sont en cours sur le chantier. Les fondations en béton pour la barrière routière, les lampadaires et le panneau d’avertissement de l’approche sud ont été coulées. De plus, l’entrepreneur a préparé les coffrages pour l’escalier de la culée nord et la dalle de l’approche sud. Une fois que le pont sera en place, l’entrepreneur reconstruira la route et sa bordure conformément à l’alignement de l’élévation révisée du pont.

Les travaux réalisés à l’écluse 7 et au pont tournant de Glen Ross prolongeront la vie utile de ces importantes infrastructures pour des décennies. Les ponts comme celui-ci nécessitent un entretien régulier pour assurer leur fonctionnement et la sécurité du public. Une fois les travaux complétés, le pont aura une pleine capacité de charge routière et aura des retombées à long terme pour les citoyens de Quinte West.

Parcs Canada tient à remercier la collectivité de sa patience soutenue à l’heure où il réalise ces travaux d’infrastructure importants. Ces investissements historiques permettront d’atténuer les risques pour la santé et la sécurité, de stopper la perte de patrimoine bâti d’importance nationale et de stimuler l’économie pour les communautés à l’échelle du pays.

Pour de plus amples renseignements

Pour obtenir des renseignements à jour sur les travaux d’infrastructure de Parcs Canada dans cette région, visitez http://www.pc.gc.ca/VNTSQuinteWest. Si vous avez des questions au sujet du pont tournant de Glen Ross, ou si vous souhaitez recevoir des nouvelles par courriel à propos de ce projet, écrivez-nous à l’adresse Ont.TrentSevern@pc.gc.ca et indiquez « Pont tournant de Glen Ross » en objet.
